雄安新区最大规模电力迁改项目竣工投运

2021-04-27 17:53:50 来源: 中国雄安官网

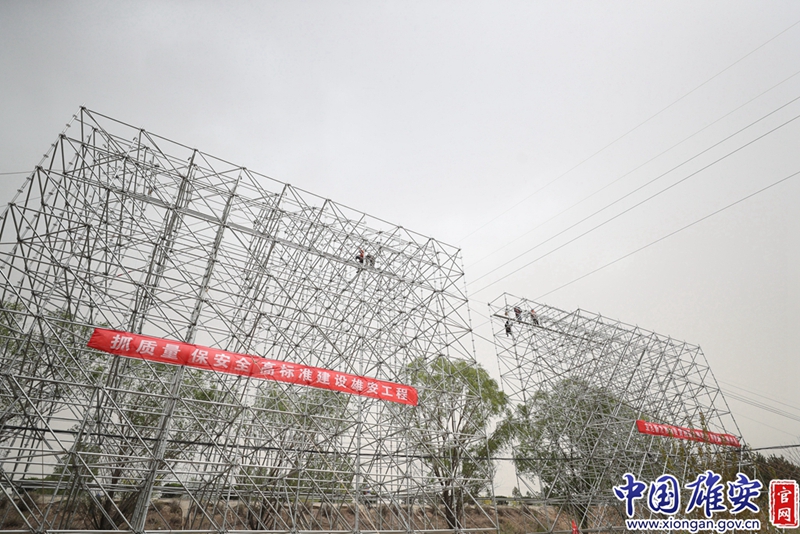

跨越荣乌高速公路施工现场。周靖仁 摄

  中国雄安官网4月27日(记者封俊龙 通讯员牛理达、冀洋、庞龙光)4月24日21时25分,雄安新区启动区电力设施迁改顺利完工,雄安新区220千伏容雄线、220千伏易雄线、110千伏容羊线全部恢复送电,标志着110千伏及以上电力线路全部迁出雄安新区启动区城区建设范围。

  据悉,2020年10月27日,启动区110千伏及以上电力迁改路径便已取得批复,启动区成为首个实施片区级全电压等级电力迁改的区域。因启动区建设提速,雄安新区急需对该区域内电力设施进行迁改。在雄安新区管委会和国网河北电力通力配合、全力推动下,国网雄安新区供电公司超前编制迁改实施方案并充分论证,最终采用“220千伏、110千伏线路整体绕出启动区”和“紧急项目局部小范围迁改”两种方式整合实施。

  架空线路通道占地征用、政企协同定期会商、召开现场会倒排时间节点……特殊事项特殊办、专事要由专人盯。为了高效推进项目实施,国网雄安新区供电公司与国网保定供电公司选拔专业骨干和党员干部,联合组建电力迁改工作专班,成立专班临时党支部,驻守一线开展日常工作,为迁改工作高效率高质量实施提供了强有力的组织保障。

  在电力迁改实施中,国网雄安新区供电公司有效整合萍河左堤220千伏易雄线等多项迁改工程,结合220千伏剧村变电站外线基建工程,实现国网雄安新区供电公司、国网保定供电公司、国网河北建设公司三家单位同步实施,最大程度降低电网风险。此外,国网雄安新区供电公司充分发挥“一口对外”职能作用,提高迁改服务响应质效;创新实施整体迁改委托方式,减少项目投资,降低工程难度,并协同新区有关部门和单位,3天完成高速跨越手续办理,安排专人盯办施工占地和阻工协调,为工程顺利实施打下坚实基础。

220千伏易雄线电力迁改施工现场。周靖仁 摄

  据悉,此次电力线路迁改工程将启动区内线路整体向北偏移,沿荣乌高速公路南侧绿化带走线,成功避开容城县南阳村春秋战国时期历史文化遗址。工程涉及220千伏容雄线、易雄线和110千伏容羊线、容奥线整体迁改,局部采用同塔四回、三回挂线,新建铁塔58基、线路折单49公里,跨越荣乌高速公路2处。各参建单位先后投入施工人员300余人次、施工车辆70余车次。

  国网雄安新区供电公司相关负责人表示,这是雄安新区设立以来施工规模和施工难度最大的一次电力设施迁改项目。未来,启动区内110千伏及以上电力线路将均布置于地下管廊。
