中国雄安官网1月17日电(记者封俊龙 通讯员杨培远)2021年1月16日10时20分,雄安新区河西110千伏变电站顺利完成2台主变的吊装工作,为后续变电设备安装、调试工作拉开了序幕。

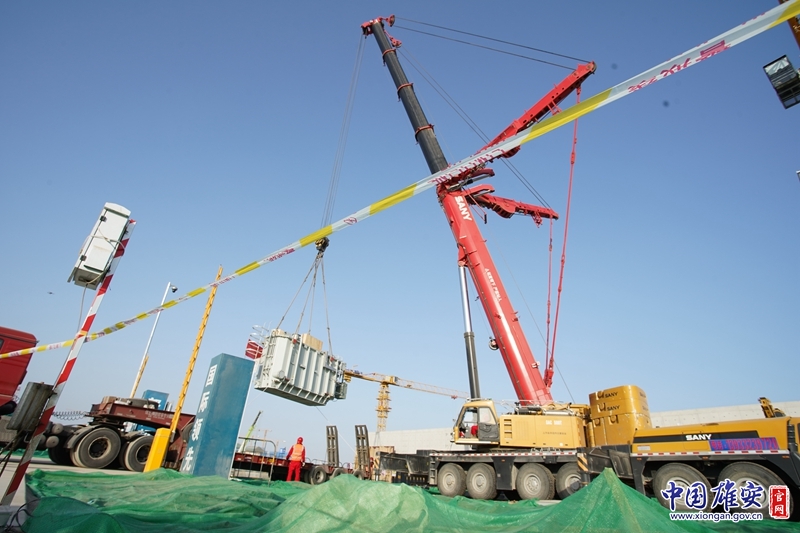

施工现场。国网河北建设公司供图
河西110千伏变电站建成后是容东片区安置住宅用地唯一直接输送电源点。而主变压器作为变电站的“心脏”,其吊装工作也是电气安装工作中风险最大的一项。项目建管单位国网河北建设公司相关负责人表示,常规电网工程变压器吊装仅为三级及以下风险作业,而河西变电站主变吊装远远超过常规工程的难度,属于四级风险作业,从施工方法、安全措施、管理内容上都面临很大的挑战。
据悉,河西变电站规划远期4×50MVA主变压器,电压等级110/10kV,本期安装2台,每台主变重量达55吨,与常规变电站吊装作业不同,河西站主变吊装属于“从上至下、隔墙吊装”,吊车需支设于室外地坪,不仅地坪回填土的强度要满足要求,吊车臂也需跨越下沉庭院南墙将主变压器吊至负二层下沉庭院,高差达到10.6米,难度空前。
施工现场。国网河北建设公司供图
为确保主变吊装工作的安全高效完成,项目管理部组织各参建单位对此次吊装作业展开多面探讨、多方论证、全面分析,超前规划此次作业涉及到的各项问题,并逐一攻关,形成河西工程专项吊装方案并通过专家论证审批。同时,项目管理部在施工过程中,采取现场+远程相结合的方式,对主变吊装全过程进行监控管理,让各参建单位全程监督,同时运输厂家主要负责人、主要技术人员到场督办,确保主变吊装作业万无一失、“完美落地”。
国网河北建设公司相关负责人表示,下一步,河西110千伏变电站将迎来土建与电气安装工作交叉进行阶段。工期紧、任务重,工程项目管理部将多措并举,合理安排工期,优化施工环境,对安全质量进度等多要素实施高标准、严要求的精细化管控,力争加快工程建设进度,为打造精品标杆工程不懈奋斗。
