“目前,工程现场建设工作已基本完成,直流线路全面具备带电条件,马上开展张北—北京端对端大负荷试验及新能源接入系统调试。”郭良说。

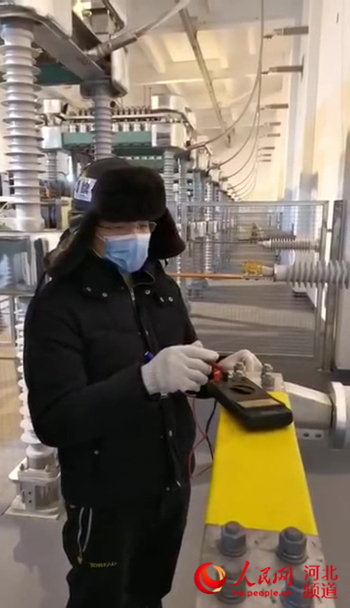

工作人员正在调试张北换流站接触电阻复核工作。
2月29日,张北柔性直流电网±500kV张北换流站工程如期复工。来自国网冀北电力有限公司工程管理分公司的业主项目经理郭良正在带领着他的团队,忙碌在第一线。
眼下,在海拔1600米的塞北坝上公会镇,张北换流站已经初具模样,与坝上茫茫白雪,互为风景。风,不知疲倦地吹,时而呼号,时而低吟,一阵紧似一阵地释放着春天的讯息。这讯息,让工地上的人们更加紧张、专注,或步履匆匆,或聚精会神,个个摩拳擦掌,决心争分夺秒地与时间赛跑。
张北柔直工程55名工作人员已进场复工
张北柔直工程是北京张家口冬奥会的重点电力保障工程。去年12月24日,张北柔性直流电网试验示范工程已正式启动张北-北京端对端系统调试。工程现场建设工作已经基本完成,直流线路全面具备带电条件,全力争取2020年上半年投入运行。
防疫工作重于泰山,复工刻不容缓。建设管理单位国网冀北电力公司工程管理分公司组织专业力量成立复工防疫工作小组,牵头各参建单位,编写了详细的复工防疫方案,慎重筛选出55名首批拟复工人员。
自2月15日起,首批拟复工人员抵达张北县隔离地点开始为期14天的隔离观察。业主项目部安全专责乔平介绍道:“本次隔离观察的55名复工人员来自19家单位,是系统调试顺利进行的中坚力量。隔离期间,我们从严要求,每日体温检测两次并上报公司和当地卫健部门,人员全部健康上岗。”
国网冀北电科院第一批参加张北柔直工程调试复工人员抵达张北县进行封闭隔离后将正式复工。
业主项目副经理林宇龙一边组织人员盘点防疫物资,一边介绍道:“各参建单位自2月1日开始筹备防疫物资,到目前防疫物资均落实到位,至少满足现场调试一个半月需求。按照复工防疫方案,每天安排专人进行体温测量、场所消杀等工作。我们与当地政府进行了积极沟通,及时上报各项复工申请材料,现场也已满足七项复工条件”。
张北柔直工程调试复工人员正在进行系统调试。
张北-雄安1000kV特高压交流线路工程即将复工
作为张北换流站工程的建设管理单位,冀北电力工程管理还面临着康保换流站站系统调试、张雄工程组塔架线施工等重要工作节点。

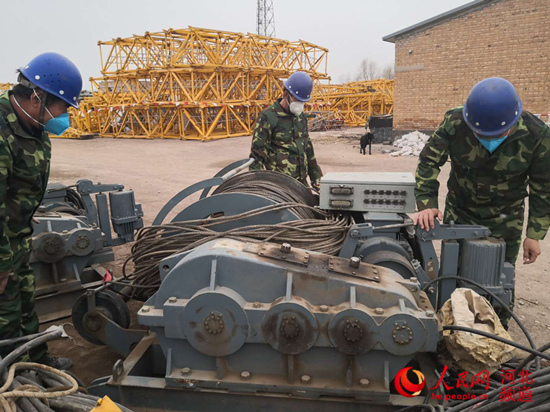

张北-雄安1000千伏特高压输变电线路工程按照复工要求开展检查放线的挂线滑车。
张北-雄安1000kV特高压交流线路工程项目部更是提前策划,主动对接工程所在地政府,了解当地疫情防控政策。自2月1日起,首批拟复工人员就在家中开始为期14天的自我隔离,所有参建单位同步筹备防疫物资,截止到2月24日,全体人员顺利通过隔离防疫期,工程顺利进入复工准备阶段。
除了防疫工作外,项目部充分利用隔离期,同步利用网络平台、手机终端网开展安全教育培训工作。按日制定复工前培训计划,按阶段制定复工后工作内容。保证了复工前有组织,复工后有计划地开展基建建设工作。
“防疫压力”变“发展动力”全力以赴保复工
在国网冀北电科院,打开复工人员信息台账,上面清晰记录着张北柔直工程每位技术人员出行史、接触史,“从哪来、去过哪”信息一目了然。
为确保张北柔直工程调试顺利复工,国网冀北电科院提前摸排专业技术人员健康状况、家庭和出行情况,提前备足口罩、消毒液、非接触式电子体温计等现场防护用品,妥善做好车辆调配等后勤保障。张北柔直工程调试工作负责人介绍道,“为了做到万无一失,我们根据现场实际情况制定调试管理及工作方案,提前编制现场疫情防控方案和应急预案,严谨、规范、有序做好项目部疫情防控各项工作,全力保障员工生命安全和身体健康。”
张北换流站和张雄特高压工程现场,都成立了“联合临时党支部”。在疫情防控紧要关口,党员要冲在防疫复工冲第一线。各联合临时党支部支部委员在组织复工前,深入工地现场,实地踏勘,精准了解当地疫情及地方应对政策,及时收集地方政府复工复产信息为有针对性的复工防疫打下坚实基础。公司全体党员面对疫情压力,迎难而上,复工就是命令,疫情防控就是考验,各部门、各项目、各专业之间、各层级之间工作紧密衔接、高效协作,吹响“复工”号角。
防疫“五大关卡”确保防疫要求落实到位
在返程隔离地,各个工程项目部对返程的每名工人建立了“一人一档”,档案中对自12月1日以来的行程记录、返程交通工具、防护用品准备情况、健康证明、安全承诺、短信查询佐证记录都进行详细记录。
除此之外,返程人员隔离期间对每日住宿消毒情况、人员体温、接触人员情况进行记录,确保每人每天状态可查询,可追溯。
在项目施工现场,根据编制的复工防疫工作方案,留守人员开展消毒防疫准备工作,各单位临建宿舍区每日消毒2次,食堂每日消毒4次,确保隔离期完后,进场人员的住宿环境达到防疫要求。针对复工后现场的作业制定了《复工现场管理办法》,明确了复工后活动区域、活动方式、注意事项,确保复工后防疫工作继续能控、在控。
目前,冀北工程管理公司建管的张北柔直工程计划2月29日复工,6月30日前完成调试工作。张北雄安特高压工程3月10日复工,8月完成投运工作。(祝龙超、郭良、刘伟、胡婷婷)
