先接电、后补材料!雄安新区供电部门简化程序解用户燃眉之急

2020-02-28 18:04:41 来源: 中国雄安官网

  中国雄安官网2月28日电(记者崔利杰)“请您放心,我们马上安排人去现场!”新冠肺炎疫情防控期间,国网雄安新区供电公司把雄安新区大型医院、隔离点、党政机关等24家单位作为重要保电用户,与用户建立常态沟通机制,随时了解客户电力设备运行情况及用电需求。

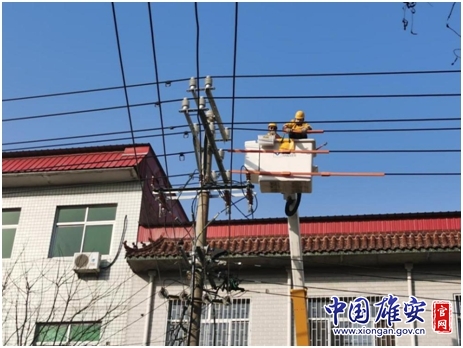

容城供电公司为容城县医院增容进行带电接引。中国雄安官网发

  在与用户的沟通中,国网雄安新区供电公司得知安新县医院、容城县医院因建设核酸检测实验室和负压病房,急需进行用电增容,雄安市民服务中心因增设一台移动体检车急需接引电源。

  疫情就是命令!为保障雄安新区防疫重点用户用电需求,国网雄安新区供电公司第一时间开通“绿色通道”,实施先接电、后补材料,全面简化业务办理流程,确保在最短时间内完成送电任务。

  “建设核酸检测实验室和负压病房是防疫工作中的一项重要任务,我们原计划8天内送电,没想到供电公司3天就完成了,真是为我们解了燃眉之急!”容城县医院有关负责人说。

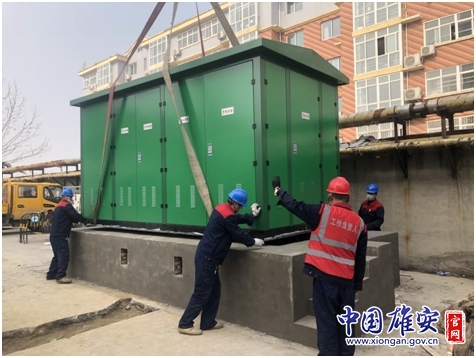

安新县医院新增箱式变压器吊装到位。中国雄安官网发

  经忙碌工作,安新县医院接电工程仅用时5个工作日,比计划时间提前3天完成送电任务。雄安市民服务中心移动体检车则在半日内完成电缆接入,当天成功送电。

  以上三项接电工作中,新区用户仅通过电话提报用电需求,国网雄安新区供电公司先行接电,所需材料后续补办,帮助用户实现了“零证办理、零审批、零投资”。
